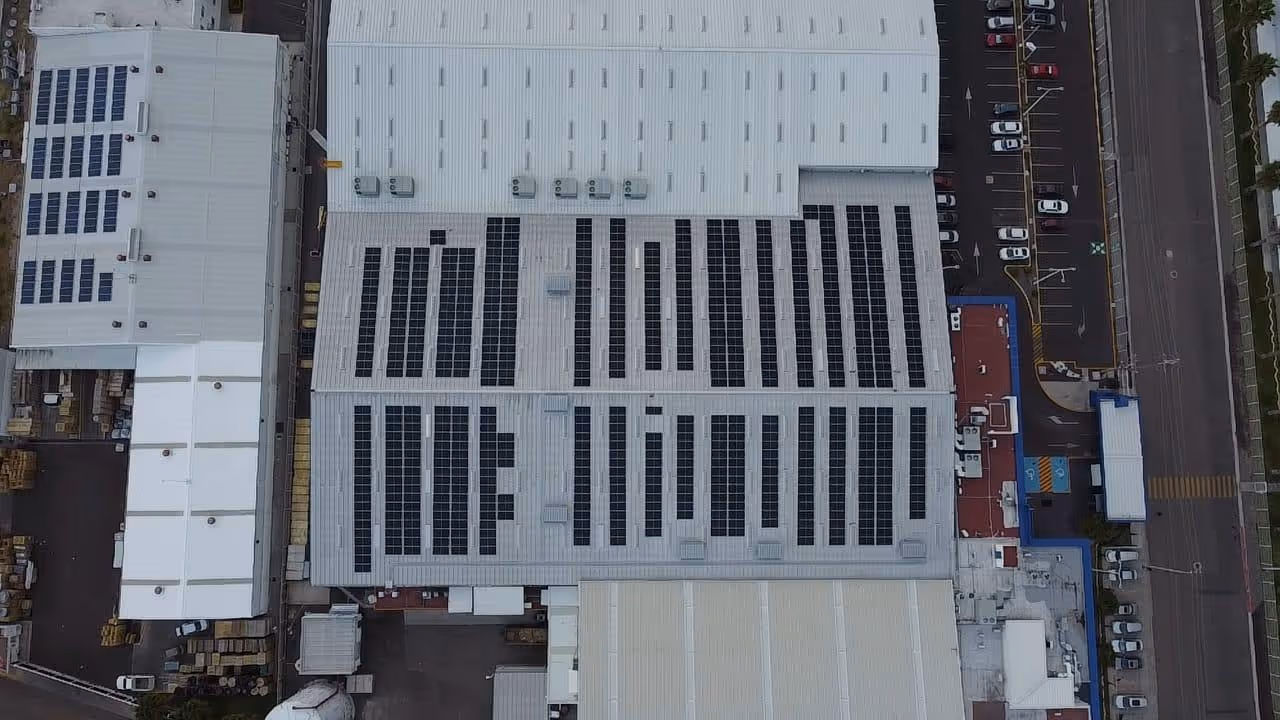

BorgWarner

El  proyecto fue desarrollado para una empresa de la industria automotriz, que  contaba con un alto consumo energético y con requerimiento de  descarbonización de su cadena productiva.
942.5
Energía  Anual Generada
Problema

La  limitación de horarios para realizar los trabajos de instalación, ya que las  áreas de producción se mantenían operando de forma continua. Esto obligó a  coordinar cuidadosamente los accesos, maniobras y medidas de seguridad como  trabajos en alturas y trabajos con riesgos eléctricos, así como ejecutar  parte de las laboresa para no interferir con la línea de producción,  coordinando con CFE.

Restricción de horarios por operación continua de la planta.
Accesos y maniobras complejas dentro de zonas productivas.
Riesgos asociados a trabajos en altura y eléctricos
Interconexión coordinada con CFE.

Initial challenges

La  coordinación técnica y logística dentro de las instalaciones de la empresa  automotriz, donde fue necesario planificar cuidadosamente la instalación de  los paneles entre empresa y CFE. Además, se realizaron ajustes estructurales  y eléctricos para garantizar la compatibilidad del sistema solar con la  infraestructura existente, asegurando un desarrollo ordenado y seguro del  proyecto.

01

Coordinación técnica con CFE

Planificación conjunta para una interconexión segura y ordenada.

02

Adecuaciones de infraestructura

Ajustes estructurales y eléctricos para compatibilidad del sistema.

03

Instalación segura del sistema

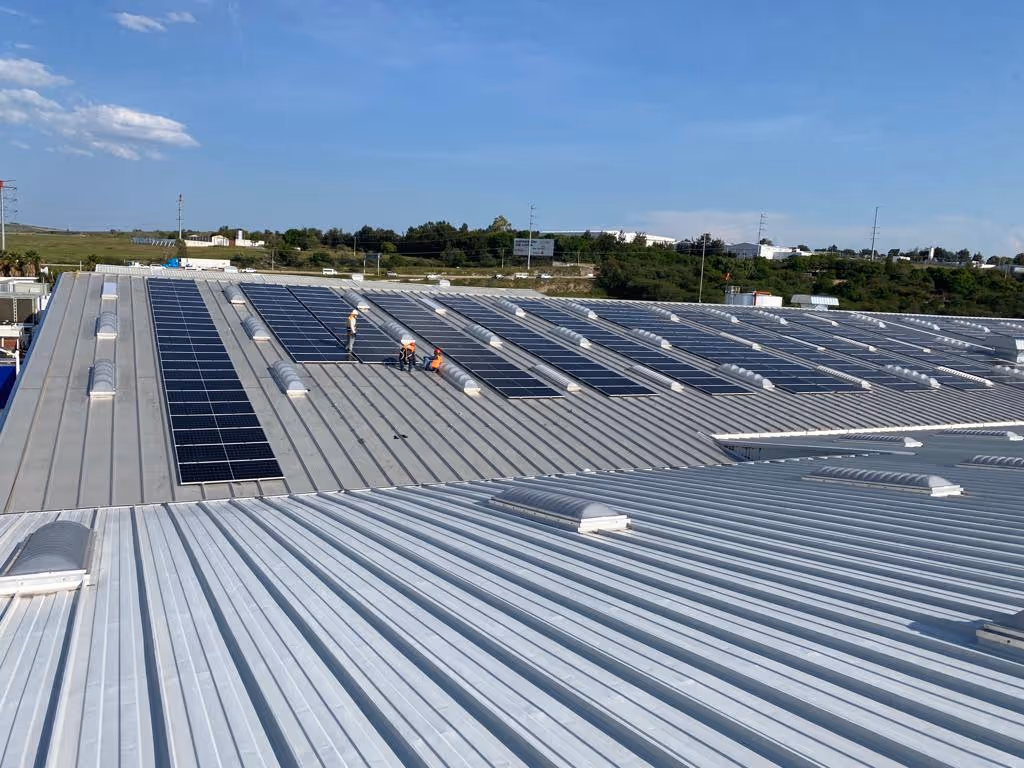

Ejecución controlada con altos estándares de seguridad.

Línea de tiempo del proyecto

Resumen visual de las etapas del proyecto, mostrando la planificación, ejecución y tiempos clave para su correcto desarrollo.
Sep-23
Inicio
Oct-23
Diseño e  Ingeniería
Nov-23
Ejecución  & Trámites
Feb-24
Inicio  de operaciones
Solución
Se  elaboró un plan de trabajo por etapas, ejecutando maniobras críticas en  horarios nocturnos y fines de semana, con coordinación directa con el  personal de planta y supervisión de seguridad industrial, garantizando el  avance sin afectar la producción. Así como coordinación con CFE para la  interconexión.
Puntos clave
01
Ejecución en horarios nocturnos y fines de semana para minimizar impactos en la operación.
02
Planeación por etapas con supervisión constante durante todo el proceso.
03
Comunicación directa y coordinada con personal de planta, equipo de seguridad e higiene, y CFE.
Resultados de proyecto
17%
Ahorro %
493 tons  CO2
Emisiones  CO2
18,978
Arboles  Plantados
“Nos  impresionó la capacidad de HHGM para trabajar dentro de un entorno industrial  activo sin afectar nuestras operaciones. Su equipo fue organizado, puntual y  muy profesional, logrando una instalación limpia y segura dentro de los  tiempos de establecidos.”
Gerente de Proyecto en BorgWarner
